Projektbescheibung

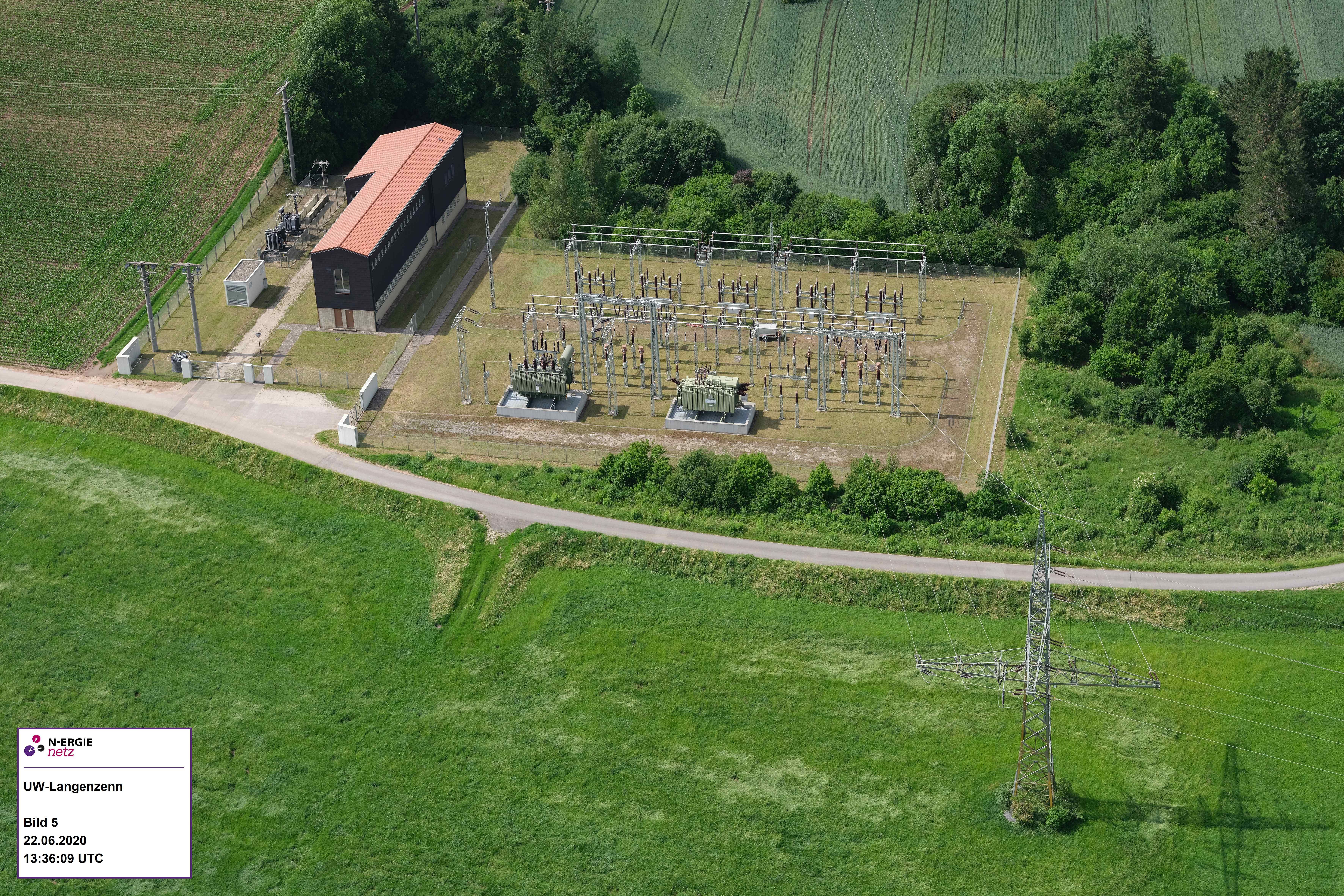

Die N-ERGIE Netz GmbH verstärkt ihr Stromnetz und erweitert das Umspannwerk bei Langenzenn (Landkreis Fürth), inklusive Bau eines neues Betriebsgebäudes.
Bis die runderneuerte Anlage voraussichtlich Ende 2027 in Betrieb gehen kann, baut die N-ERGIE Netz GmbH sowohl die 20-kV(Kilovolt)-Schaltanlage sowie die 110-kV-Schaltanlage neu auf. Im Zuge der Erneuerung wird die Leistung der Anlage deutlich erhöht: Neben den zwei bestehenden Großtransformatoren mit 40 und 63 Megavoltampere (MVA) kommt ein zusätzlicher Transformator mit einer Leistung von 63 MVA zum Einsatz. Gleichzeitig wird durch die aktuelle Maßnahme eine spätere Erweiterung auf eine Leistung bis zu 189 MVA möglich.
Umfang Erneuerung und Ausbau der 20- und 110-kV-Anlagen
- Tausch von einem 40 MVA-Trafo gegen 63 MVA
- Zusätzlicher Trafo 63 MVA
- Erhöhung der Trafoleistung von 80 auf 166 MVA
- Kosten 15,5 Mio. Euro
- Baubeginn zweites Quartal 2025
- Fertigstellung Anfang 2028
